120万千瓦!羊曲水电站全容量投产发电
所属分类:行业纵览
来源:央视新闻客户端、中国电力报
更新日期:2024-12-27

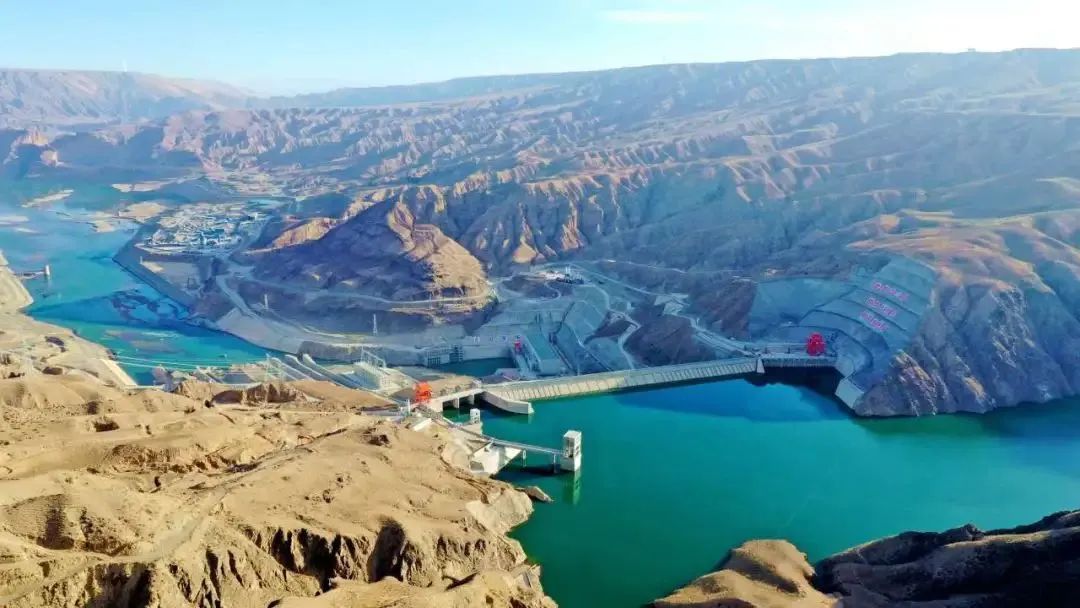

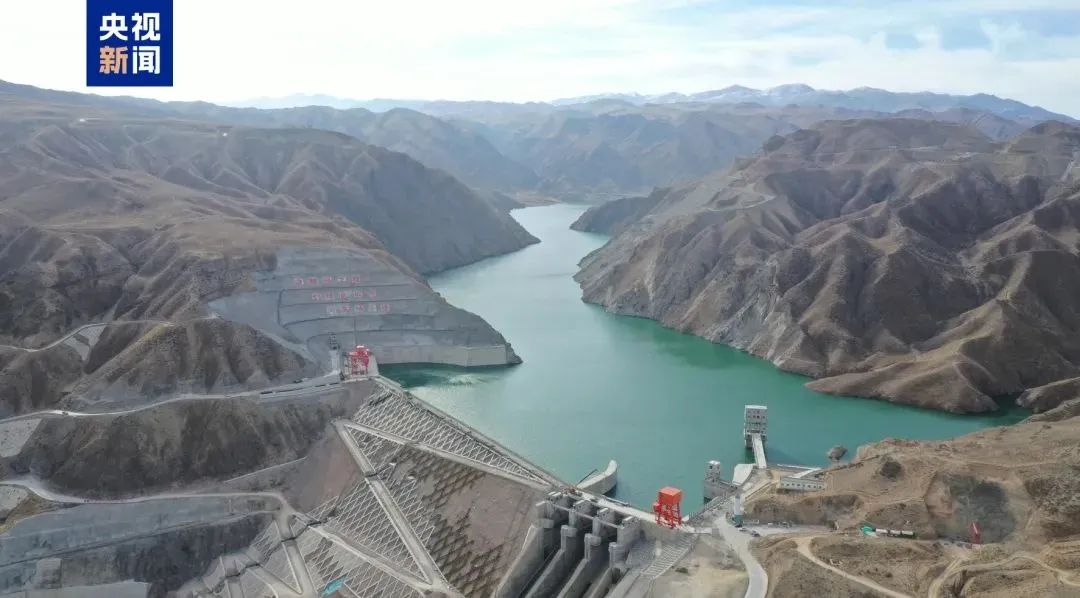

12月24日,位于黄河上游的青海羊曲水电站最后一台(3号)机组通过72小时试运行后,正式并网发电,至此,羊曲水电站实现全容量投产发电目标。

羊曲水电站位于青海省海南藏族自治州兴海县与贵南县交界处,是国家规划建设的重点水电工程和国家电投“十四五”重大能源保供项目,电站主要设备国产化率达到90%以上,并在大坝建设中,首次采用镶嵌混凝土面板堆石坝结构,处于行业领先水平。
作为我国±800千伏“青豫直流”特高压外送通道的重要支撑调峰电源,羊曲水电站的全面建成投产,将对促进青海省新能源规模化开发应用和打造黄河上游清洁能源基地提供有力支撑。

建设历程
羊曲水电站于2021年12月26日开工建设;2022年9月27日大坝首仓混凝土浇筑;2023年12月14日大坝填筑完成;2024年8月14日成功下闸蓄水、9月23日3台机组转子全部吊装完成;11月8日首台机组并网发电、11月22日第二台机组并网发电、12月24日第三台机组并网发电。历时1094天。
